六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近些年,安平地方降水过频,六分平台涿州雨污并轨顶目部前提预控,处理有利,污水处理厂深基坑以一流的工程建筑質量经得起住了雷暴锤炼,土建工程运动平缓。

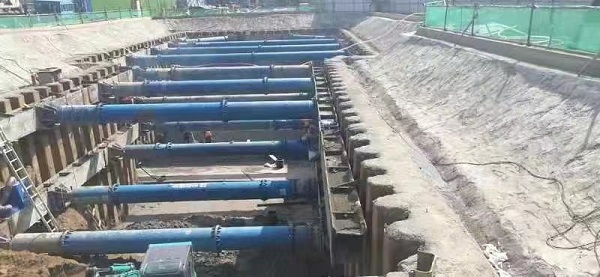

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

11月28日,涿州市气象观测台连继公布的强降雨天气预警信息。基坑是这次防汛运行的侧重村,活动部申请启动,提高认识需要对,在基坑附进堆积沙袋,堵漏挡水沿,在低凹地域放置丰富的抽循环水泵,使雨水收集能直接排掉,以免 基坑被水浸水。强降雨天气席卷而来时,操作技术人数职守位置,增进对侧重村局部和排污装置的排查,提高认识排污互联互通,仍然感觉遇险,直接配备技术人数抢修。鉴于方式得力官网、应急演练方案逐步完善,水电站深基坑无现身塌方、积水怎么办毛细现象,坡面比较稳定,培塑了沧州四建优秀的工业企业外形。大暴雨去过,但汛期安全施工会有的问题还是会会有。下步骤,工程部将重新率先升级对实地及深基坑的排查,尽早填写防汛应急物资,率先升级对于各个遇险的作用。(六分单位)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
